Trong kỷ nguyên Sản xuất 4.0, BOM (Định mức nguyên vật liệu) không đơn thuần là một danh sách vật tư. Nó là một bản đồ cấu trúc kỹ thuật và là xương sống của mọi giao dịch trên hệ thống ERP. Nếu một doanh nghiệp sản xuất không có hệ thống BOM chuẩn, mọi nỗ lực về chuyển đổi số hay tối ưu hóa chi phí đều vô nghĩa.
- Bản chất dữ liệu của BOM: Cây cấu trúc đa tầng (Multi-level Structure)

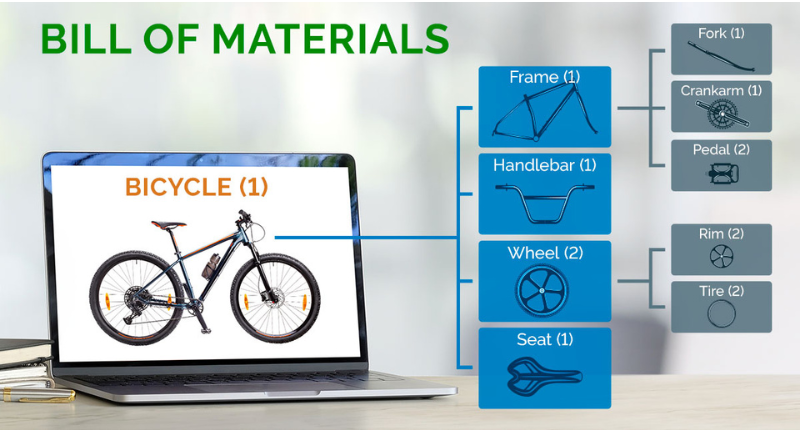

Một BOM chuyên nghiệp được tổ chức dưới dạng cây (Tree structure), thể hiện sự phân rã từ một thực thể phức tạp thành các đơn vị cơ bản.
- Cấp độ 0 (Top Level): Thành phẩm cuối cùng có thể bán được (ví dụ: Một chiếc xe hơi).
- Cấp độ 1 (Sub-assembly): Các cụm chi tiết lớn (động cơ, khung gầm, hệ thống điện).
- Cấp độ n (Lowest Level): Các nguyên liệu thô hoặc linh kiện mua ngoài không thể phân rã thêm (ốc vít, hạt nhựa, tấm thép).

- Phân tích chi tiết các loại BOM trong vòng đời sản phẩm
Sự đứt gãy lớn nhất trong doanh nghiệp thường xảy ra do sự thiếu thống nhất giữa các loại BOM. Hiểu rõ sự khác biệt giữa chúng là chìa khóa để vận hành trơn tru.
2.1. EBOM (Engineering Bill of Materials) – “Cái gì cấu thành sản phẩm?”
EBOM được tạo ra từ bản vẽ thiết kế (CAD). Nó thể hiện tư duy của kỹ sư thiết kế:
- Tiêu điểm: Chức năng và hình dạng.
- Đặc điểm: Thường chỉ bao gồm các phần cứng có trong bản vẽ. Không quan tâm đến quy trình lắp ráp hay đóng gói.
2.2. MBOM (Manufacturing Bill of Materials) – “Làm thế nào để tạo ra sản phẩm?”
Đây là bản BOM mà nhà máy thực sự sử dụng. MBOM lấy dữ liệu từ EBOM và thêm vào các yếu tố cần thiết cho thực tế sản xuất:
- Phụ liệu (Consumables): Keo, mỡ bò, mối hàn, dây đai.
- Đóng gói (Packaging): Tem nhãn, hộp carton, pallet.
- Cấu trúc lắp ráp: Phản ánh đúng trình tự đi qua các công đoạn (Work Centers).
2.3. Các loại BOM đặc thù khác:
- Sales BOM (BOM Bán hàng): Dùng cho các sản phẩm dạng Combo hoặc Bộ. Khi bán một “Bộ máy tính”, hệ thống tự động hiểu gồm (Màn hình + CPU + Chuột + Bàn phím).
- Service BOM (BOM Dịch vụ): Danh sách các linh kiện cần thiết để bảo trì, sửa chữa sản phẩm sau khi bán hàng.
- Configurable BOM (BOM Tùy chỉnh): Dùng cho mô hình ATO (Assemble-to-Order). Khách hàng chọn cấu hình (màu sắc, dung lượng pin, loại vỏ), hệ thống sẽ tự động lắp ghép các module để tạo ra một BOM duy nhất cho đơn hàng đó.

- Các chỉ số kỹ thuật “Sống còn” trong một dòng BOM chuẩn
Để máy tính (ERP/MRP) có thể hiểu và tính toán thay con người, mỗi dòng dữ liệu trong BOM phải cực kỳ chi tiết:
- Lead Time Offset (Thời gian trễ): Xác định thời điểm linh kiện cần có mặt. Ví dụ: Khung xe cần có trước, sơn cần có sau.
- Scrap & Yield (Hao hụt & Hiệu suất):
- Scrap Factor: Tỷ lệ phế phẩm dự kiến trên linh kiện (ví dụ: linh kiện điện tử dễ hỏng khi cắm máy).
- Component Yield: Lượng tiêu hao thực tế so với định mức lý thuyết (ví dụ: cắt tấm thép luôn có phần thừa).
- Backflushing (Tự động trừ kho): Chỉ định vật tư này có được tự động trừ kho khi thành phẩm hoàn thành hay phải xuất kho thủ công.
- Validity Period (Hiệu lực thời gian): Quy định BOM này có hiệu lực từ ngày nào đến ngày nào. Cực kỳ quan trọng khi doanh nghiệp thay đổi thiết kế sản phẩm (ECN).
- Vai trò của BOM trong các dòng chảy nghiệp vụ (Workflows)
4.1. Đối với MRP (Lập kế hoạch nhu cầu vật tư)
BOM là “bản đồ gene” để MRP thực hiện phép tính Explosion (Phân rã).
- Bài toán: Sản xuất 500 cái Laptop.
- MRP chạy qua BOM: 500 Pin, 500 Mainboard, 500 Màn hình, 4000 Ốc vít.
- Kết quả: Nếu thiếu bất kỳ 1 mã nào trong BOM, MRP sẽ phát lệnh mua hàng (PO) ngay lập tức.
4.2. Đối với Quản trị Giá thành (Costing)
BOM là nền tảng để tính Standard Cost (Giá thành định mức).
- Nếu BOM ghi sai 0.1 kg thép thành 0.11 kg, giá thành sản phẩm sẽ sai lệch 10% NVL. Trong sản xuất hàng loạt, điều này có thể xóa sạch lợi nhuận của doanh nghiệp.
4.3. Đối với Quản lý Chất lượng (QC) và Bảo hành
BOM cung cấp khả năng Truy xuất nguồn gốc (Traceability). Khi một lô hàng bị lỗi, doanh nghiệp dựa vào BOM để biết linh kiện đó do nhà cung cấp nào cung cấp và những sản phẩm nào khác cũng dùng linh kiện đó.

- Engineering Change Note (ECN) – Quản lý thay đổi BOM
Trong thực tế, sản phẩm luôn thay đổi. Quy trình ECN là cách doanh nghiệp kiểm soát sự thay đổi của BOM:
- Yêu cầu: Thay đổi linh kiện nhựa sang linh kiện nhôm để tăng độ bền.
- Đánh giá: Lượng tồn kho linh kiện nhựa cũ còn bao nhiêu? Khi nào thì dùng hết để chuyển sang linh kiện mới?
- Thực thi: Cập nhật phiên bản BOM mới vào hệ thống ERP, quy định ngày bắt đầu áp dụng chính xác.
>> Xem thêm: Phần Mềm Quản Lý Sản Xuất Quasoft MES Cho Doanh Nghiệp
- Những sai lầm phổ biến khi xây dựng BOM tại Việt Nam
- BOM không có hao hụt: Chỉ tính lượng lý thuyết, dẫn đến việc kho luôn bị âm hoặc thiếu liệu sản xuất.
- BOM quá sâu hoặc quá nông: Quá sâu (nhiều cấp) gây khó khăn cho việc nhập kho bán thành phẩm; quá nông (1 cấp) gây khó khăn cho việc quản lý công đoạn.
- Thiếu sự đồng bộ giữa R&D và Sản xuất: Kỹ sư thiết kế vẽ một đường, công nhân làm một nẻo, khiến dữ liệu trên ERP không phản ánh đúng thực tế xưởng.
KẾT LUẬN
Xây dựng BOM nguyên vật liệu không phải là công việc nhập liệu đơn thuần; đó là công việc của Kỹ sư hệ thống. Một bảng BOM sạch, chính xác và khoa học là nền tảng để doanh nghiệp vận hành trơn tru, tính giá thành chuẩn xác và bứt phá năng suất trong kỷ nguyên số.
